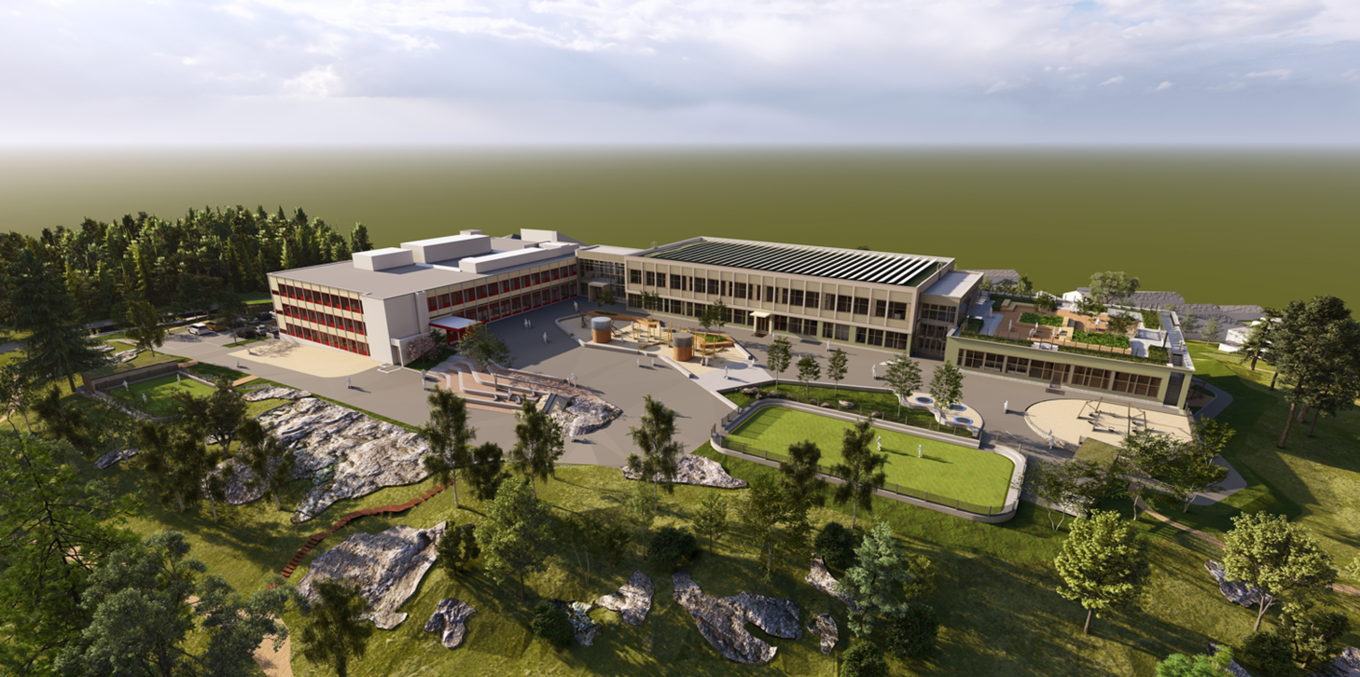

Arbeid som har blitt gjennomført, eller skal gjennomføres, siden oppstart våren 2025:
Uke 21-26: Rivning av paviljong, utbygg A og rom 9 i hovedbygg
Uke 26-39: Sprengningsarbeid, pigging og boring
Uke 40-50: Støpearbeid av såle (gulv) og grunnmur
Uke 48-03: Opparbeiding av uteområde nord/nord-øst
Fra uke 1 i 2026: Oppsett av reisverk til nytt tilbygg
Juni/juli 2027: C-fløyen og liten paviljong rives
Opparbeiding av uteområdene vil skje i ulike faser i løpet av byggeperioden. Det skal blant annet anlegges en tursti nedenfor selve skolegården med nye lekeapparater. Nåværende ballbinge flyttes lengre unna hovedbygget, og det blir en ny ballbane der liten paviljong er i dag. Skolen vil komme med mer detaljert informasjon om opparbeidingen av uteområdet når det er aktuelt.
I tillegg skal skolen også utsmykkes med kunstverk eller skulpturer. Det er en egen kunstkomité som holder rundet dette prosjektet.
Nytt skolebygg og skolegård skal være ferdigstilt til skolestart høsten 2027. Nytt tilbygg vil bestå av:
- Klasserom, grupperom og garderoberom for 5. – 7. trinn
- Lokaler til byomfattende gruppe
- Spesialrom: naturfagrom, mat- og helserom, 3 kunst- og håndverksrom (leire og maling, teknologi/tekstil og treverksted), musikkrom med 2 øvingsrom + 2 gymsaler m/garderober
- Kontorer til ledelsen, helsesykepleier, lege/fysioterapeut/psykolog, logoped/PPT og sosiallærere
- Teamrom for lærerne på 5. – 7. trinn
- Auditorium
- Takhage
I hovedbygget vil det også foregå en del arbeid. Garderoberommene tilhørende gamle gymsal gjøres om til personalgarderober. Sløydrom gjøres om til klasserom og grupperom, 4 rom gjøres om til elevgarderober.
Hovedbygget vil bestå av:
- Klasserom, grupperom og garderoberom for 1. – 4. trinn
- Sløydrom gjøres om til klasserom og grupperom.
- Gymsal m/ scene, matsal og anretning vil foreløpig bestå.
- Personalrom med toaletter
- Personalgarderober (gamle gymgarderober)
- Teamrom for 1.-4. trinn
- Læringssenter + lærerbibliotek
- Kontorer for ledelsen og resepsjon
- AKS-baser og baselederkontor
